سد النهضة| خبير يكشف مفاجأة جديدة: بدء أعمال الخرسانة على الممر الأوسط
كتب- محمد شاكر:
قال الدكتور عباس شراقي أستاذ الجيولوجيا والموارد المائية، إن صور الأقمار الصناعية السابقة، أظهرت عمل توربين أو الاثنين، إلا أنهما لا يعملان بانتظام مما جعل إثيوبيا تحافظ على فتح إحدى فتحتي التصريف لإمرار حوالي 50 مليون م3/ يوم رغم أن الإيراد اليومي عند سد النهضة حاليًا أقل من 30 مليون م3 في اليوم، وقدرة التوربين على إمرار 100 مليون م3/يوم في حالة التشغيل الكامل.

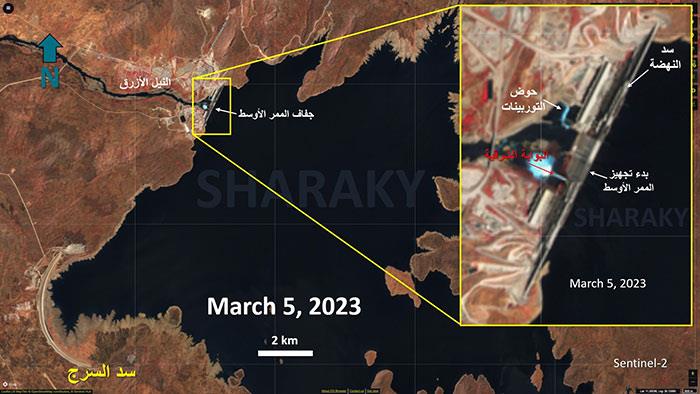

وأضاف شراقي في منشور له على موقع "فيس بوك": "نشر أمس بعض الصور لسد النهضة تبين أعمال خرسانية خفيفة على الممر الأوسط الذي يحدد ارتفاعه كمية التخزين الرابع، وصور أخرى تظهر كثافة الأعمال الخرسانية على الجانب الشرقي، وأقل منها على الجانب الغربي".
وأوضح: "من المتوقع الوصول إلى منسوب 620 مترا، بإجمالي تخزين 30 مليار م3، وسيبدأ موسم الأمطار في مايو بأمطار خفيفة تزداد تدريجيًا في يونيو وتصل إلى الذروة في أغسطس، إلا أن بدء وصول مياه النيل الأزرق للسد العالي سيكون في بداية الأسبوع الثالث من سبتمبر 2023 بتأخير شهرين".
